六安鉆井公司分享打降水井施工

發布時間:2023-05-23 13:59:33 瀏覽:32443次

降水井的封堵宜采用“先內后兩邊”的原則,封堵前,先加大該井周邊的降水力度,使待封井管內水位降至低處進行封堵,對封堵的降水井,應慎重處理。具體封井順序及時間要根據現場觀測及設計要求確定,完整施工流程如下:

一、降水方案設計

1、根據工程圖紙和地質條件,結合工程實際情況進行降水方案設計。

2、當工程基坑中間有電梯井、污水井等局部加深部位時,可在加深部位中間或附近布置降水井,提高降水效率。

3、六安降水井宜位于防水底板較薄處,便于防水井封堵,降低工程造價。

4、降水井布置應避開樁基、框架柱、剪力墻、基礎梁等豎向構件部位,避免交叉作業。

二、降水井施工

降水井施工并降水。

三、基坑土方開挖

1、土方開挖時,應注意對降水井上口采取覆蓋復合竹膠板等保護措施,防止開挖土方落入井內,減少降水井深度。

2、采用機械進行土方開挖時,應距離降水井外邊預留300mm土方采用人工開挖,嚴禁挖掘機碰撞降水井。

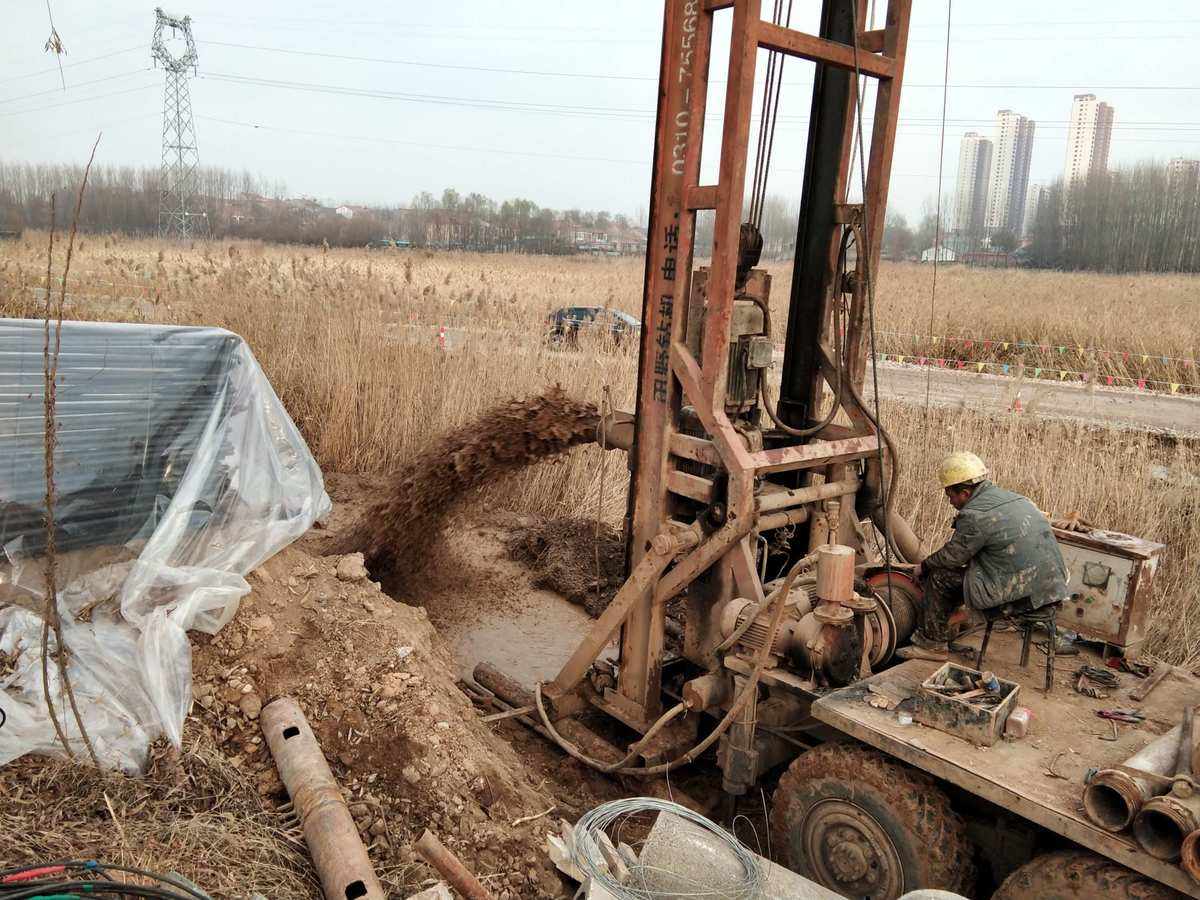

六安打降水井

四、防水鋼套管制作

1、采用Φ325×8的熱軋無縫鋼管制作鋼套管,鋼套管高度不小于混凝土底板與墊層厚度之和。

2、加工防水套管止水外環。根據鋼套管外徑,選擇不小于6mm厚的鋼板加工止水環,外環外徑不小于525mm。

3、焊接止水外環。止水外環位于防水套管高度的中間部位。

4、止水內環螺栓焊接。根據防水鋼套管的內徑,選擇與套管相符的管法蘭和管法蘭蓋,將螺栓焊接管法蘭上。

5、將管法蘭焊接在套管高度的中間部位。

6、焊接鋼套管底座。選擇4根Ф20長150mm的鋼筋,將其對稱焊接在防水套管底部。

五、固定防水鋼套管

在底板混凝土墊層澆筑前,將鋼套管固定在降水井中心上方的降水井口上,降水泵穿過鋼套管放入降水井進行降水。

六、鋼套管處防水層施工

施工底板防水層時,防水層上翻至防水鋼套管外側止水環底部,采用密封膠泥進行防水收口處理。

七、底板結構施工

底板鋼筋綁扎時,應按圖紙和設計要求對防水套管周圍進行施工,增設附加筋。

八、降水井回填

1、根據設計要求允許停止降水時,應先停止基坑內降水,在降水井封堵之后,再停止基坑外降水,減少基坑內降水井封堵時的水壓,便于基坑內降水井封堵。

2、基坑內降水井停止降水后,降水井底部回填配砂石,降水井上部2m深范圍回填普通硅酸鹽干水泥。

九、防水鋼套管法蘭密封

1、根據管法蘭蓋板的大小和螺栓眼制作橡膠墊圈,橡膠墊圈厚度為10mm。

2、將事先制作好的橡膠墊圈套入鋼套管的螺栓上,再放入管法蘭蓋,用套筒扳手對稱交錯擰緊螺母。保證法蘭蓋板密封嚴密,不漏氣。

十、混凝土澆筑

在確認法蘭蓋板密封嚴密驗收合格后,將鋼套管內清理干凈,蓋板上部內澆筑比底板混凝土高一個標號等級的干硬性混凝土,將混凝土振壓密實。

十一、混凝土養護

在混凝土達到初凝前,進行二次碾壓,減少混凝土塑性收縮。表面覆蓋塑料薄膜、毛氈,對該處膨脹混凝土進行養護,養護時間不小于14天。
